9月11日(金)

連日の雨で寒い日に、母ちゃん車「HUSLER」の12か月点検。
この際、今年3月に発注したワシの次のクルマ:ジムニー・ノマドの納車時期について、担当のY君に質問しようと思い、AI:ジェミニから情報を仕入れた。いろいろと興味深い情報もありましたよ(#^^#)。誤情報あるかも…ダケド。
******
【ワシ】ジムニー・ノマドを今年3月に発注したんだ。当時、営業担当者は「2年くらいで納車される見込みです」と言ったが、現状、納期に変化があるだろうか?
【ジェミニ】現在の納期状況ですが、当初の「2年」という案内から1年〜1年半程度へと短縮される可能性が十分にあります。発注から数か月が経ち、生産や配車の実態に大きな変化が出ています。最新の供給状況と納期に関するポイントを整理しました。
1. 納期が早まっている背景(増産体制の強化)
① 生産台数の大幅な増強: ノマドは発表直後に5万台以上のバックオーダーを抱え、一時は「納期3〜4年」とも懸念されていました。しかしスズキはインド工場からの船便供給や国内の検査体制を強化し、当初月産1,200台だった計画を3,300台規模にまで大幅増産しています。
② 注文分のスピード消化: この増産体制により、溜まっていたバックオーダーの消化が急ピッチで進みました。また、今年7月には一部仕様変更(安全装備等のアップデート)を伴う「2型」へ切り替わったこともあり、メーカー側が旧型注文分を早く吐き出そうと配車ペースを上げたことも影響しています。
2. 現在の「3月発注組」の納期目安
直近(2026年後半現在)の市場データやディーラーへの取材情報に基づくと、今年の3月に注文を入れた場合、早ければ2027年の春から夏頃(注文から1年前後)に手元に届く事例が出てきています。遅くとも当初言われた「2年(2028年3月)」よりは早く納車される確率が上がっています。
担当営業マンが「2年くらい」と言ったのは、当時の最大の混雑を想定した安全パイの回答と思われます。現在は状況が好転しているため、近いうちに「現在の登録順位(自分の前に何人待っているか)」を担当ディーラーに一度確認してみることをおすすめします。すでに具体的な生産枠や配車月の目処がディーラー側の端末で見えている場合があります。ディーラーから「注文書の控え(控えに記載されている注文番号など)」をお持ちであれば、それを手元に用意して担当者に進捗を聞くと、社内システムでの照会がよりスムーズになりますよ。
******
以上の話しを聞いて、ワシは若干期待に胸を膨らませてディーラーを訪ねた。すると…

ショールームにノマドが展示されてた。だいぶ出回ってきたんだねぇ( *´艸`)…

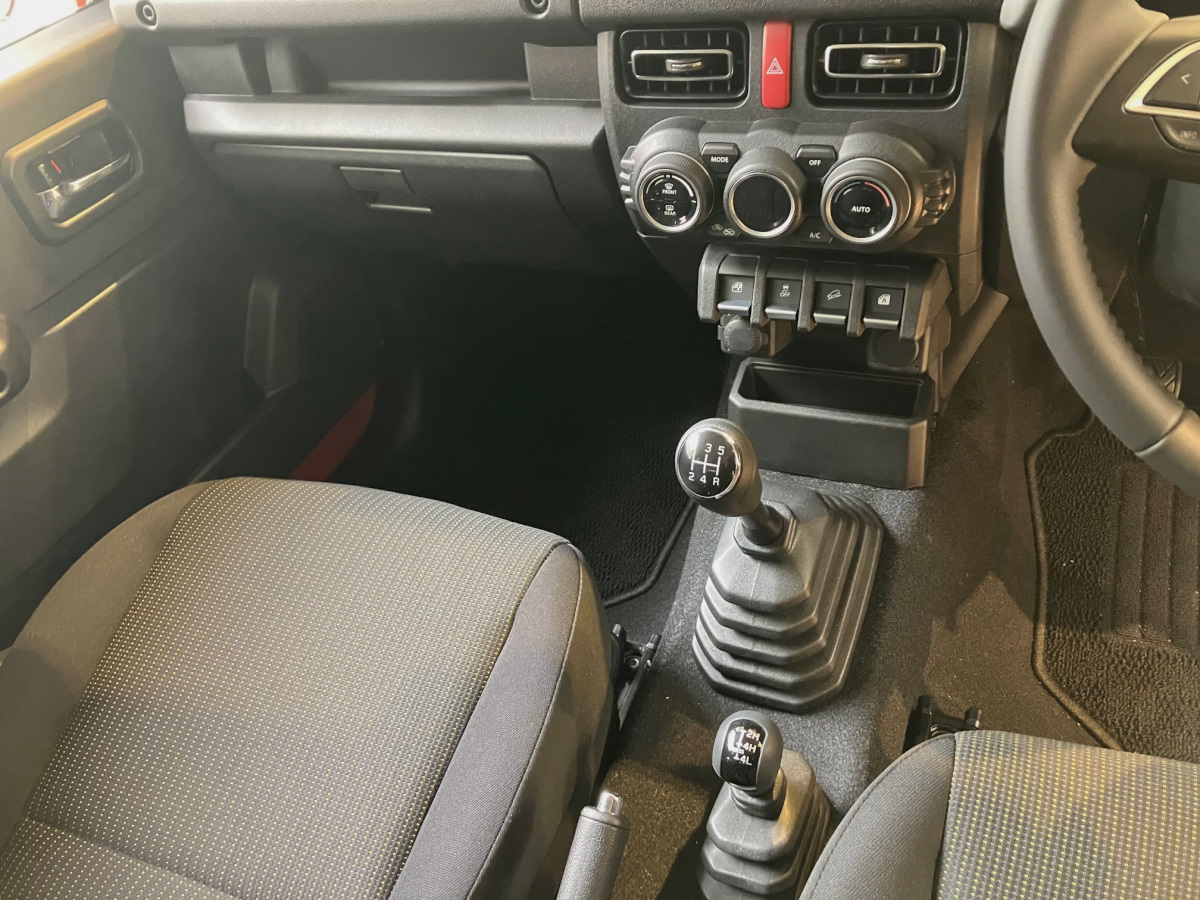

お。これはマニュアル・トランスミッションだ。ワシもホントはMTがよかったなぁ…

ホイルベースが大きくなった分、後席も広くなっていた。4枚ドアは使い勝手がいいしカッコいいわ。…さて、納車時期について、担当Y君との会話(今日の本番)
ワシ「ノマドの納車時期について最新情報を聞きたいんだ。最近、人から『スズキのノマド生産能力は現在3,300台/月に上がっていて、納車時期がかなり早まっている』と聞いたんだけど、それホント?」
Y君「いやぁ~、私はそれは聞いていませんけどね~」
ワシ「そうなの。じゃぁ単なる噂に過ぎないってコト? Y君、たしか生産能力は1,000台強/月って言ってたよね。それは今も変わらない?」
Y君「はい。一時的に、ジムニー・シエラのラインをノマド生産に振り向けるということはあり得ますが、ノマドの生産全体が上がってるという事は、私は聞いていません」
ワシ「じゃぁ、今現在、ワシの前に納車待ちになってるのは何台くらいあるのかな?去年、ノマドの販売が発表されて、オーダーが殺到して、すぐに受注停止になったよね。その後に受注再開されたのが今年の2月で、2月末時点のオーダーで一旦締切り、生産の順番を抽選してから、3月以降の受注を再再開した…と。」
Y君「はい。最初のオーダー分(1型)の納車は既に終了しています。今現在は、今年受注再開した分の生産工程に入っていまして、2月末までの受注分の納車は、来年2027年の6月末までに終了する予定になっています」
ワシ「え。…ということは、3月オーダーのワシのノマドが生産に入るのは来年の7月以降ということ?」
Y君「そうなります」
ワシ「3月以降のオーダー分は、契約した順番に生産されるんだよね。だったら、ワシの前に何台の受注が入っているの?」
Y君「えーっと。2月末受注分、最後の”注文書番号”は02665XXXです。父ちゃんさんの注文書番号は02671XXXです」
ワシ「…ということは、注文書番号で引き算すると5,664だから、ワシの前には5,664台の生産待ちがあるということか。月産1,000台強/月とすれば、だいたい5~6か月かかるから、ワシのノマド納車時期は2027年12月頃、と考えられる…というコト?」
Y君「そうですね。注文書番号の順番ということになれば、そうなりますし、感覚的にもそんな感じだと思います」
****
営業のY君、かなり慎重な物言いだったが、ワシ的には納得した。ノマドの生産はインド工場で世界情勢に左右される要素があるものの、今後キャンセルも出るだろうし、スズキの生産能力の増強だって十分ありうる。「遅くても来年中には納車になる」つもりで待つことにしよう。
